Dự án Đập dâng hạ lưu sông Trà Khúc là một trong những dự án trọng điểm của tỉnh được đầu tư kết hợp nhiều mục tiêu: Giữ nước tạo mực nước dâng hợp lý, cải thiện môi trường khí hậu, tạo cảnh quan đô thị cho thành phố Quảng Ngãi.
Dự án khởi công vào ngày 2/7/2019, có tổng mức đầu tư vào khoảng 1.498 tỷ đồng, được triển khai trên diện tích đất 38,6ha.

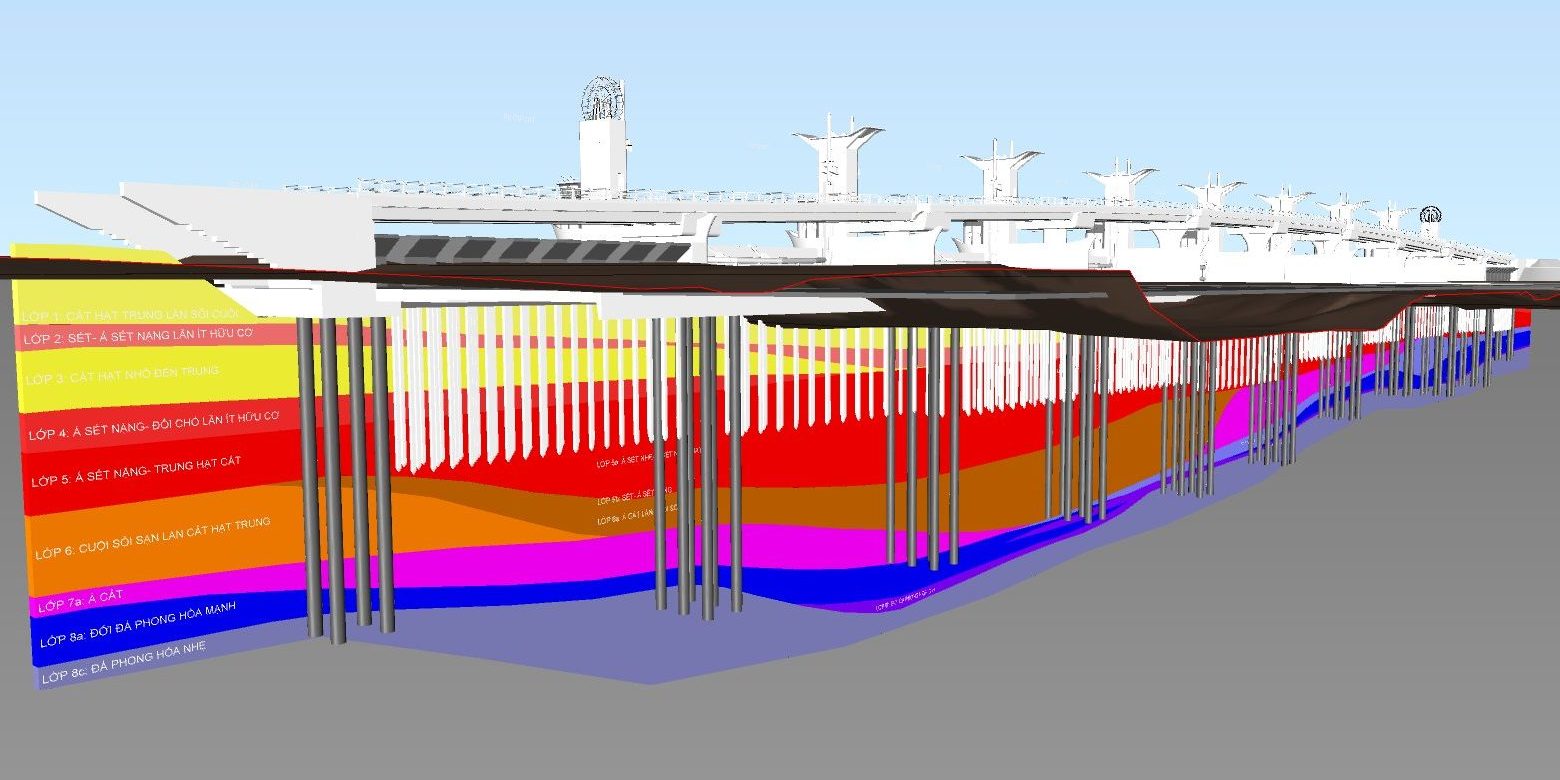

Quy mô dự án bao gồm cống ngăn sông gồm 19 khoang với tổng bề rộng là 718,2m (bờ Nam 11 khoang, bờ Bắc 08 khoang), mỗi khoang rộng 37,8m; có cửa van phẳng vận hành lên xuống bằng hệ thống xi lanh thủy lực, được điều khiển tự động bằng thiết bị hiện đại; hệ thống cửa van được điều khiển đóng mở theo từng điều kiện thực tế và có thực hiện chức năng xả đáy. Tràn mặt được thiết kế theo kiểu tràn Piano, gồm 04 khoang tràn, bố trí ở hai bên bờ của 02 đoạn đập (mỗi đoạn đập dâng có 02 khoang tràn) với tổng bề rộng các khoang tràn là 143,8m, trong đó 03 khoang tràn có bề rộng 37,2m và 01 khoang tràn có bề rộng 32,2m. Thiết kế đường cá đi rộng 5,0m để cho các loài cá trên sông có thể di chuyển từ thượng lưu xuống hạ lưu đập và ngược lại. Cầu và đường giao thông với tổng chiều dài là 1.396 m, trong đó phần cầu giao thông dài 974,2m (bờ Nam dài 549,80m, bờ Bắc dài 424,40m), bề rộng mặt cầu 12,0m.
Phạm vi công việc công ty thực hiện:
A. Giai đoạn thiết kế:
1. Xây dựng quy trình nội bộ cho toàn dự án.
2. Xây dựng mô hình hiện trạng tại vị trí công trình.
3. Mô hình hóa thông tin công trình từ dữ liệu thiết kế.
4. Xây dựng mô hình tổng hợp, kiểm tra xử lý các xung đột, tối ưu hóa thiết kế.
5. Lập mô phỏng biện pháp thi công tổng thể.
B. Giai đoạn thi công:
1. Lập hồ sơ bản vẽ kỹ thuật. Kiểm soát khối lượng.
2. Mô phỏng thi công.
3. Xây dựng mô hình hoàn công.
C. Giai đoạn khi thác, vận hành, bảo trì:
1. Quản lý kế hoạch khai thác, vận hành, bảo trì công trình.
2. Cập nhật và khai thác thông tin trong quá trình vận hành.
3. Kết nối hệ thống giám sát vận hành.
